PMO (Project Management Office, проектный офис) — подразделение, которое отвечает за то, чтобы проекты компании шли по единым правилам: задаёт методологию, ведёт портфель, собирает отчётность, распределяет ресурсы. ГОСТ Р 58305-2018 определяет проектный офис как временную или постоянную организационную единицу, создающую условия для повышения эффективности проектной деятельности.
Что важно понять сразу:
- PMO — это не «ещё один отдел контроля», а держатель правил игры: единая методология, единый реестр проектов, единая отчётность.
- Типов проектного офиса несколько, и они различаются объёмом полномочий — от методической поддержки до прямого управления проектами.
- Российский национальный стандарт ГОСТ Р 58305-2018 выделяет четыре типа проектных офисов, тогда как в англоязычной практике по PMBOK Guide их традиционно три.
- Эффективность PMO измеряется не количеством отчётов, а соблюдением сроков и бюджетов портфеля и удовлетворённостью заказчиков внутри компании.
- Проектный офис приживается там, где у него есть куратор из высшего руководства и право требовать исполнения регламентов.
Что такое PMO простыми словами
PMO (Project Management Office) — централизованное подразделение, которое обеспечивает стандарты, процессы и ресурсы для выполнения проектов в организации. В русскоязычной практике его называют проектным офисом, реже — офисом управления проектами (ОУП).
Отдельная оговорка про саму аббревиатуру: в деловом контексте PMO почти всегда означает именно проектный офис, но то же сокращение встречается в названиях компаний и сервисов, а в переписке иногда используется как сленг. Дальше речь только про управление проектами.
Ключевая идея проектного офиса — управлять проектами не поштучно, а как системой. Пока проектов два-три, ими можно управлять «на договорённостях». Когда параллельных инициатив десяток, каждая команда начинает изобретать свой шаблон плана, свою форму статуса и свою логику приоритетов — и руководство перестаёт понимать, что происходит в компании.
Цель и задачи проектного офиса
ГОСТ Р 58305-2018 формулирует цель проектного офиса как создание условий для обеспечения целесообразности, эффективности и результативности компонентов проектной деятельности. Задачи стандарт раскрывает конкретнее:
- система правил проектной деятельности;
- система принятия решений и координации участников;
- управление знаниями и компетенциями;
- управление выделенными компонентами проектной деятельности;
- централизованное выполнение проектных функций;
- создание комфортной среды для участников;
- оптимизация процессов проектной деятельности.
Обратите внимание на порядок: правила и решения идут раньше, чем управление конкретными проектами. Проектный офис, который начинает с того, что забирает у команд управление, а не с того, что даёт им общие правила, обычно упирается в сопротивление.

- ПОКАЖЕМ, КАК РАЗВЕРНУТЬ МОДЕЛЬ нейросети DEEPSEEK R1 ПРЯМО НА СВОЁМ КОМПЬЮТЕРЕ
- Где и как применять? Потестируем модель после установки на разных задачах
- Как дообучить модель под себя?

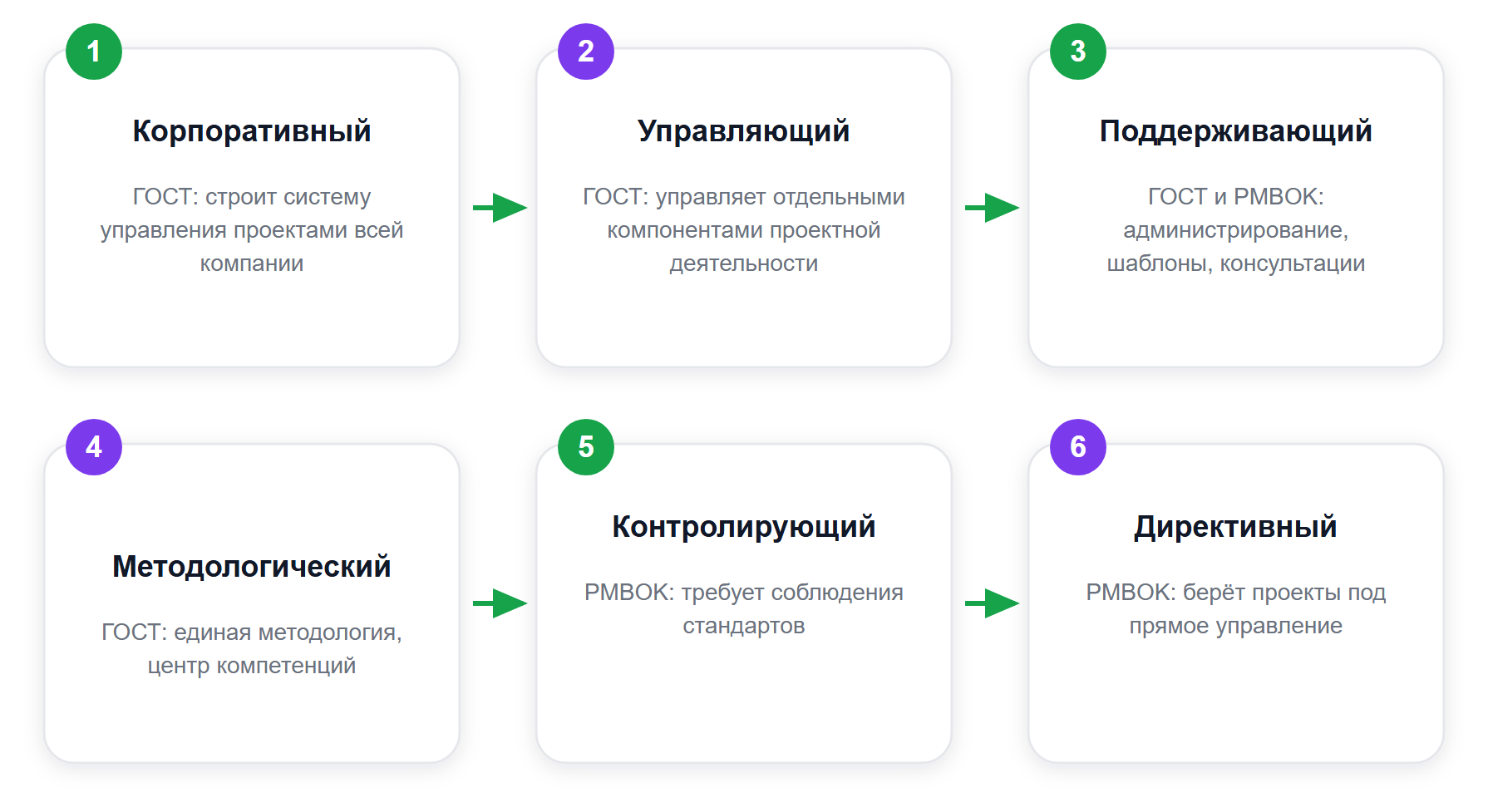

Какие бывают типы PMO

Это тот вопрос, где русскоязычные материалы и англоязычная практика расходятся, а большинство статей приводят только одну из двух классификаций.
PMBOK Guide, 6-е издание делит проектные офисы по степени контроля над проектом на три типа: supportive (поддерживающий, консультативная роль), controlling (контролирующий, поддержка плюс требование соблюдать стандарты) и directive (директивный, штатные руководители проектов берут проекты под прямое управление).
ГОСТ Р 58305-2018, утверждённый приказом Росстандарта от 13.12.2018 № 1101-ст и введённый в действие с 1 июня 2019 года, строит классификацию иначе — не по объёму власти, а по назначению подразделения. Стандарт выделяет четыре типа:
- Корпоративный проектный офис — создание и развитие системы менеджмента проектной деятельности организации.
- Управляющий проектный офис — управление отдельными компонентами проектной деятельности.
- Поддерживающий проектный офис — организационная и административная поддержка управления одним или несколькими компонентами проектной деятельности.
- Методологический проектный офис (центр компетенций) — разработка, внедрение, контроль исполнения и развитие единой методологии.
Практический смысл различия такой. Триада PMBOK отвечает на вопрос «сколько власти у офиса». Классификация ГОСТ отвечает на вопрос «за что офис отвечает». Это разные оси, и в реальной компании они накладываются друг на друга: методологический офис может быть контролирующим по PMBOK, а управляющий — почти всегда директивный.
| Тип | Источник | За что отвечает | Когда уместен |
|---|---|---|---|
| Корпоративный | ГОСТ Р 58305-2018 | Система управления проектами компании в целом | Много подразделений, нужна единая рамка |
| Управляющий | ГОСТ Р 58305-2018 | Управление конкретными проектами и программами | Крупная программа с общим сроком и бюджетом |
| Поддерживающий | ГОСТ Р 58305-2018 / PMBOK | Администрирование, шаблоны, сопровождение | Команды зрелые, нужна разгрузка от рутины |
| Методологический | ГОСТ Р 58305-2018 | Единая методология и её развитие | Правила разъезжаются между командами |
| Контролирующий | PMBOK Guide, 6-е изд. | Соответствие проектов принятым стандартам | Регулируемая отрасль, аудит, отчётность |
| Директивный | PMBOK Guide, 6-е изд. | Прямое управление проектами и результатом | Цена ошибки высока, зрелость команд низкая |
Вывод раздела: прежде чем создавать PMO, ответьте на два вопроса отдельно — за что он отвечает и какими полномочиями обладает. Смешение этих осей и рождает офис, с которого спрашивают за сроки, но который не может ничего потребовать от команд.
Функции PMO: что именно делает проектный офис
ГОСТ Р 58305-2018 в разделе 5.4.2 перечисляет группы функций, выполнение которых обеспечивает или поддерживает проектный офис. Список длинный — порядка двух десятков групп, и это важный факт сам по себе: проектный офис не сводится к «сбору статусов». В перечень входят, в частности:
- управление идеями, предложениями и технико-экономическими обоснованиями;
- управление целевыми и контрольными показателями;
- отчётность и информирование заинтересованных сторон;
- управление финансами, закупками и контрактами;
- управление рисками и проблемами, сроками, ресурсами;
- управление требованиями и качеством;
- управление информацией и знаниями;
- методологическое обеспечение и организация внедрения информационной системы управления проектами (ИСУП);
- развитие персонала, команд и системы стимулирования участников.
Ни один живой проектный офис не берёт на себя всё сразу. Стандарт даёт меню, из которого компания собирает набор под свою зрелость: на старте это обычно методология, реестр проектов и отчётность, дальше добавляются ресурсное планирование и управление рисками.
Три уровня работы
Функции удобно разложить по уровням управления:
- Стратегический — отбор проектов в портфель, связь проектов с целями компании, ключевые показатели эффективности, политика проектной деятельности.
- Тактический — методология, шаблоны, стандарты качества, оценка того, как проекты этим правилам следуют.
- Операционный — поддержка руководителей проектов, контроль бюджетов и графиков, регулярная отчётность.
Мини-вывод: если ваш проектный офис работает только на операционном уровне, он воспринимается как надстройка над отчётностью. Ценность появляется, когда он влияет на состав портфеля.
Кто работает в PMO: состав команды и роли
Приложение Б к ГОСТ Р 58305-2018 приводит примеры ролей сотрудников проектного офиса:
- Руководитель проектного офиса — организует деятельность подразделения, координирует взаимодействие с участниками проектной деятельности.
- Методолог — разрабатывает и внедряет методологию проектной деятельности.
- Консультант — консультирует по применению нормативной документации.
- Администратор — обеспечивает поддержку функций проектного офиса.
Минимальный работающий состав на старте — два человека: руководитель офиса и администратор-аналитик. Роли методолога и консультанта на первом этапе обычно совмещает руководитель, и это нормально: раздувать штат до того, как заработали регламенты, — верный способ получить дорогое подразделение без результата.
Чем PMO отличается от руководителя проекта
Путаница между проектным офисом и руководителем проекта — источник половины организационных конфликтов при внедрении. Разница в предмете ответственности.
Руководитель проекта отвечает за один проект: за его цели, сроки, бюджет и команду. Требования к управлению отдельным проектом закреплены в ГОСТ Р 54869-2011 «Проектный менеджмент. Требования к управлению проектом», на который ГОСТ Р 58305-2018 ссылается как на смежный документ.
Проектный офис отвечает за среду, в которой работают все руководители проектов: правила, шаблоны, сводную отчётность, распределение ресурсов между проектами, накопление знаний.
| Критерий | Руководитель проекта | PMO |
|---|---|---|
| Объект управления | Один проект | Портфель, программа, система правил |
| Горизонт | Срок проекта | Постоянный или на срок программы |
| Ресурсы | Запрашивает | Балансирует между проектами |
| Отчётность | По своему проекту | Сводная для руководства компании |
| Оптимизирует | Результат проекта | Результативность проектной деятельности |
Отсюда практическое правило: конфликт «офис против руководителей проектов» возникает, когда PMO спрашивают за сроки конкретных проектов, не передав ему полномочий управляющего типа. Либо офис управляет и отвечает, либо поддерживает и отвечает за качество среды — но не отвечает за чужой результат без рычагов.
Как измерить эффективность PMO: метрики и отчётность
Самый честный способ провалить проектный офис — не договориться заранее, по чему его оценивают. ГОСТ Р 58305-2018 предлагает для этого сервисную модель: проектный офис оказывает подразделениям услуги, а качество этих услуг оценивается по соглашению об уровне сервиса. Стандарт делит критерии оценки на три категории:
- количественные — объём выполненных работ, трудозатраты;
- качественные — своевременность, скорость выполнения, соответствие регламентам;
- индикативные — степень удовлетворённости руководства, которая не влияет напрямую на вознаграждение.
Что из этого складывается на практике в набор показателей:
- Доля проектов портфеля, завершённых в согласованный срок и бюджет.
- Отклонение по срокам и по бюджету — в процентах к плану, в динамике по кварталам.
- Доля проектов, ведущихся по утверждённой методологии, с полным комплектом артефактов.
- Срок подготовки сводного отчёта по портфелю — прокси качества данных.
- Удовлетворённость заказчиков и руководителей проектов работой офиса.
Мини-вывод: первые два показателя измеряются только при наличии зафиксированного базового плана. Если базовых планов нет, начинать надо с них, а не с метрик.

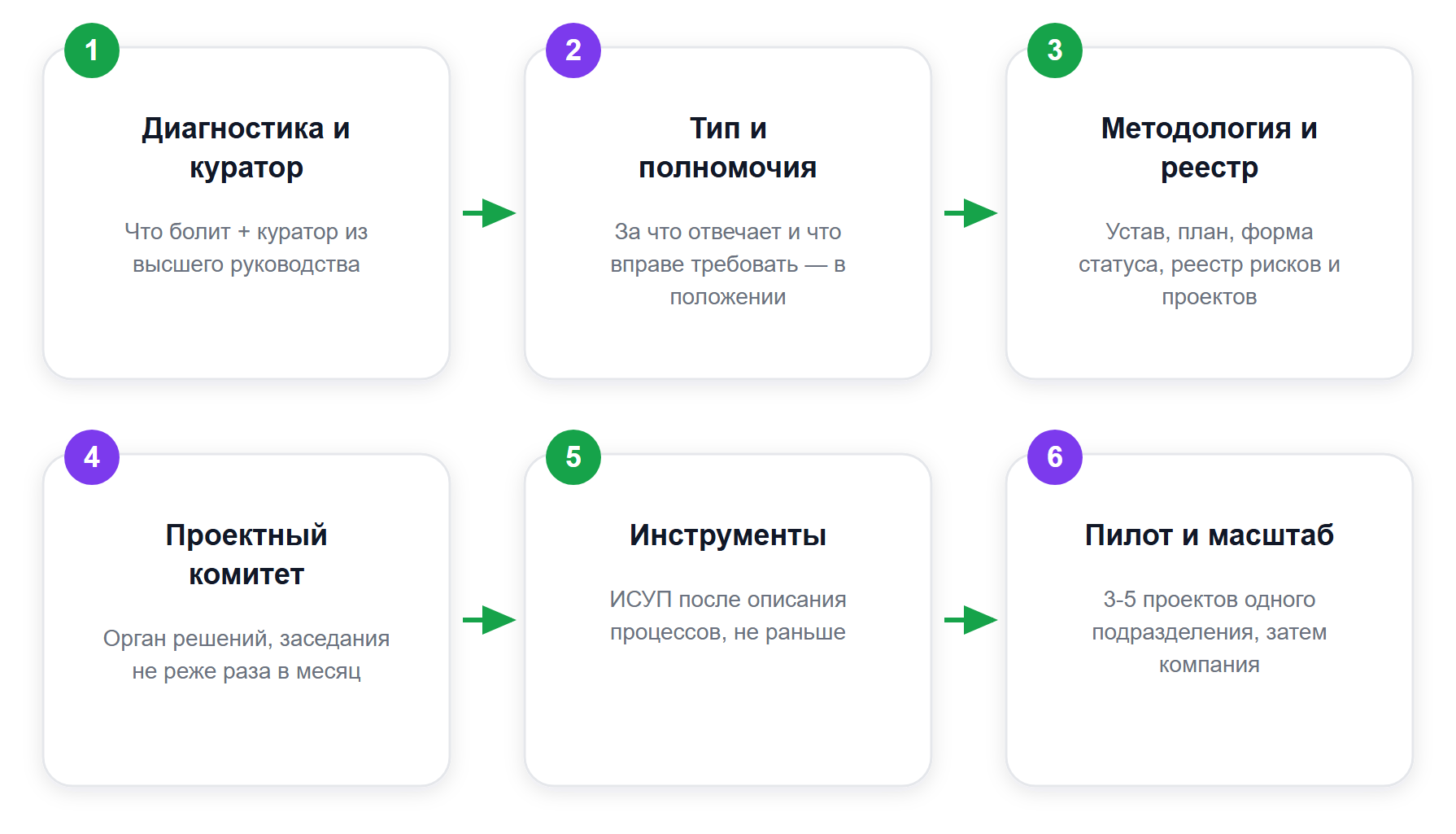

Как запустить PMO с нуля: этапы

Порядок шагов ниже опирается на логику ГОСТ Р 58305-2018: сначала роль офиса в системе управления, затем его деятельность, и только потом тип и полномочия.
- Диагностика и куратор. Зафиксируйте, что именно болит: срываются сроки, не видно загрузки людей, нет приоритетов. Одновременно найдите куратора — стандарт прямо относит назначение куратора из высшего руководства к факторам успеха корпоративного проектного офиса.
- Выбор типа и полномочий. Решите по классификации из раздела «Какие бывают типы PMO», за что офис отвечает и что он вправе требовать. Полномочия фиксируются в положении о подразделении, а не в устной договорённости.
- Методология и реестр. Минимальный комплект: устав проекта, план, форма статуса, реестр рисков, единый реестр проектов. Больше на старте не нужно.
- Орган принятия решений. ГОСТ Р 58305-2018 относит к факторам успеха формирование проектного комитета с регулярными заседаниями — не реже раза в месяц. Без органа, который закрывает и переприоритизирует проекты, офис превращается в архив документов.
- Инструменты. Информационная система управления проектами внедряется после того, как процессы описаны. Автоматизация хаоса даёт автоматизированный хаос.
- Пилот и масштабирование. Обкатайте регламент на трёх-пяти проектах одного подразделения, соберите обратную связь, потом распространяйте на компанию.
Мини-вывод: между вторым и четвёртым шагом лежит вся разница между работающим офисом и декоративным. Полномочия и орган решений — это и есть «зубы» проектного офиса.
Почему PMO не приживается: типовые причины провала
Причины провала — зеркальное отражение факторов успеха, которые перечисляет стандарт.
- Нет куратора в высшем руководстве. Офис, подчинённый среднему менеджеру, не может влиять на приоритеты между подразделениями.
- Ответственность без полномочий. С офиса спрашивают за сроки портфеля, но он не вправе требовать исполнения регламентов. ГОСТ Р 58305-2018 относит наделение руководителя проектного офиса необходимыми полномочиями и правом требовать выполнения нормативных документов к условиям успеха.
- Отчётность ради отчётности. Команды заполняют формы, решений по этим данным никто не принимает. Проверяется просто: назовите три решения за квартал, принятые по сводному отчёту. Не назвали — отчётность мёртвая.
- Регламент тяжелее проекта. Методология, скопированная у корпорации с сотнями проектов, парализует компанию, у которой их десяток.
- Старт с автоматизации. Систему покупают до того, как договорились о процессе, и дальше спорят о настройках вместо приоритетов.
- Нет договорённости об оценке. Пока не зафиксированы критерии из соглашения об уровне сервиса, оценка офиса сводится к субъективному «стало ли лучше».
Мини-вывод: почти все перечисленные причины — организационные, а не методические. Проектный офис проваливается не потому, что выбрал не тот фреймворк.
Инструменты PMO и автоматизация
Организация внедрения информационной системы управления проектами (ИСУП) входит в перечень функций проектного офиса по ГОСТ Р 58305-2018. На практике контур инструментов у офиса складывается из четырёх слоёв: реестр проектов, планирование и сроки, отчётность для руководства, база знаний и шаблонов.
Небольшим офисам не обязательно начинать с тяжёлой лицензируемой системы. Реестр проектов, форму сбора статусов и сводный дашборд сегодня собирают силами самого офиса на ноукод-инструментах — быстрее и дешевле, чем ждать очереди в ИТ. Пример такого подхода к внутренним сервисам — кейс клиента AppMaster и сайт с бэкендом на Notion; а насколько быстро собирается прикладная утилита под конкретную задачу, видно по истории о том, как участник интенсива за 40 минут собрал рабочее приложение. Руководителям, которые заодно оценивают, куда двигать проектную повестку, полезен и разбор бизнеса в сфере ИИ без иллюзий.
Чек-лист: готова ли компания к PMO
- Параллельных проектов больше трёх, и они конкурируют за одних людей.
- Руководство не может за час получить достоверный статус по всем проектам.
- Каждая команда ведёт проект по-своему, сравнить их между собой невозможно.
- Есть кандидат на роль куратора из высшего руководства.
- Понятно, за что офис отвечает и что он вправе требовать.
- Согласовано, по каким критериям офис будут оценивать через полгода.
Четыре «да» и больше — проектный офис окупится. Меньше — сначала закрывайте пробелы, иначе получите подразделение, которое собирает отчёты в пустоту.
Частые вопросы о PMO
Как расшифровывается PMO
PMO — Project Management Office, проектный офис или офис управления проектами.
Сколько человек нужно в проектный офис
Стандарт не задаёт численность. Приложение Б к ГОСТ Р 58305-2018 называет четыре роли: руководитель офиса, методолог, консультант, администратор. На старте роли совмещают, работающий минимум — два человека.
Чем PMO отличается от проектного комитета
Проектный комитет — орган принятия решений: утверждает, останавливает и переприоритизирует проекты. PMO — исполнительное подразделение, которое готовит для комитета данные и обеспечивает исполнение решений.
Обязателен ли ГОСТ Р 58305-2018
Нет, национальные стандарты применяются добровольно. Он полезен как готовая рамка: типы офисов, перечень функций, роли, критерии оценки.
Через какое время виден эффект от PMO
Первым появляется управленческий эффект — прозрачность портфеля и сопоставимая отчётность, обычно в течение одного-двух кварталов после пилота. Эффект по срокам и бюджетам измерим только после того, как зафиксированы базовые планы.
Материал обновлён в июле 2026 года. Источники: ГОСТ Р 58305-2018 «Система менеджмента проектной деятельности. Проектный офис», классификация PMO по PMBOK Guide, 6-е издание.
- Освой нейросеть Perplexity и узнай, как пользоваться функционалом остальных ИИ в одном
- УЧАСТВОВАТЬ ЗА 0 РУБ.
- Расскажем, как получить подписку
- ПОКАЖЕМ, КАК РАЗВЕРНУТЬ МОДЕЛЬ нейросеть DEEPSEEK R1 ПРЯМО НА СВОЁМ КОМПЬЮТЕРЕ
